8 października br. wojewoda mazowiecki wydał ostatnią z dziesięciu uzyskiwanych decyzji lokalizacyjnych dla gazociągu Gustorzyn – Wronów (ETAP III Rawa Mazowiecka – Wronów). Kolejnym działaniem GAZ-SYSTEM będzie złożenie wniosku o pozwolenie na budowę.

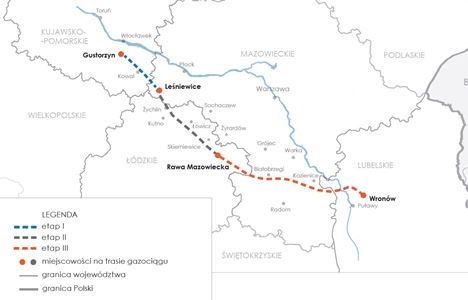

Gazociąg Gustorzyn – Wronów, o długości ponad 300 km, średnicy DN 1000, ciśnieniu roboczym 8,4 MPa, połączy węzeł przesyłowy i budowaną tłocznię w Gustorzynie z tłocznią we Wronowie.
Realizacja projektu została podzielona na trzy etapy:
ETAP I - odcinek Gustorzyn – Leśniewice o długości około 54 km;
ETAP II – odcinek Leśniewice – Rawa Mazowiecka o długości około 100 km;
ETAP III – Rawa Mazowiecka – Wronów o długości około154 km.
Harmonogram zakłada rozpoczęcie prac budowlanych w III kwartale 2021 r., a ich zakończenie i oddanie gazociągu do użytku w III kwartale 2023 r.
Mitsubishi Shipbuilding dostarcza duży prom samochodowy Keyaki japońskim zamawiającym
Szwedzi czekają na polskie promy. W porcie Ystad rosną obawy o finanse i przyszłość wspólnego projektu
Latarnie Gospodarki Morskiej 2022 w kategorii "Lider Technologii Morskich". Ruszyło głosowanie online
Norweski przewoźnik otrzymał pierwszy statek PCTC zgodny z nowymi przepisami bezpieczeństwa IMO
W Peru rozpoczęto budowę fregaty. To kolejne z serii przedsięwzięć w ramach rozwoju floty i branży okrętowej
Drugi okręt podwodny dla sił morskich Hiszpanii zwodowany. Tak się prezentuje
Ulstein woduje kolejny statek, którego kadłub zbudował CRIST. Tak prezentuje się Nexans Electra
Mitsubishi Shipbuilding dostarcza duży prom samochodowy Keyaki japońskim zamawiającym
W Turcji ruszyła budowa pierwszego okrętu logistycznego dla sił morskich Portugalii
