ew
W Porcie Gdynia trwają intensywne prace nad przebudowaniem obrotnicy. - Realizacja inwestycji będzie spełnieniem oczekiwań operatorów żeglugowych oraz wpłynie na wzrost potencjału przeładunkowego portu – mówi Grzegorz Dyrmo, Wiceprezes Zarządu, Dyrektor ds. Infrastruktury i Zarządzania Majątkiem ZMPG S.A.

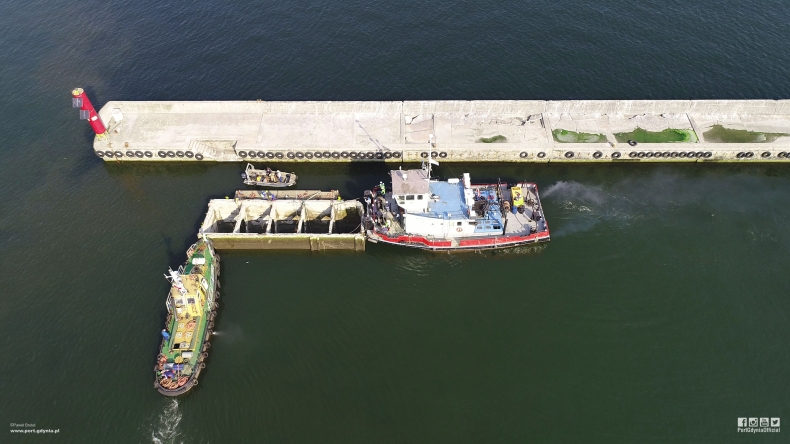

Obecnie podjęto prace w zakresie wydobywania skrzyń typu gdyńskiego z rozbieranego Pirsu III (Nabrzeże Gościnne). - Operacja podniesienia z dna i holowania skrzyń, z uwagi na fakt, że odbywa się w trakcie ciągłej pracy portu, obarczona jest dużą odpowiedzialnością i wymaga dużej precyzji – dodaje wiceprezes Dyrmo. Należy podkreślić, że są to obiekty o imponujących wymiarach - jedna skrzynia ma ponad 9 metrów wysokości i podstawę o wymiarach 18,5 x 8 metrów oraz wadze około 600 ton. Łącznie zostanie usuniętych 13 skrzyń.
Poprzednie kroki realizacji projektu dotyczyły wydobycia ferromagnetyków w ilości ponad tysiąca sztuk. W listopadzie 2017 roku rozpoczęły się prace rozbiórkowe, polegające na demontażu płyt umocnienia dna stanowiska prób na uwięzi przy Nabrzeżu Gościnnym. Prace wykonywane były przez sześciu nurków - wydobyło 140 płyt umocnienia dna. Masa jednej płyty mieści się w granicach około 10 ton. Podczas prac rozbiórkowych zdemontowano m.in. oczep żelbetowy, polery, drabinki oraz odbojnice, a ponadto wydobyto 178 pali żelbetonowych długości 15-18 metrów o wadze około 4,5 tony/szt.
