ew

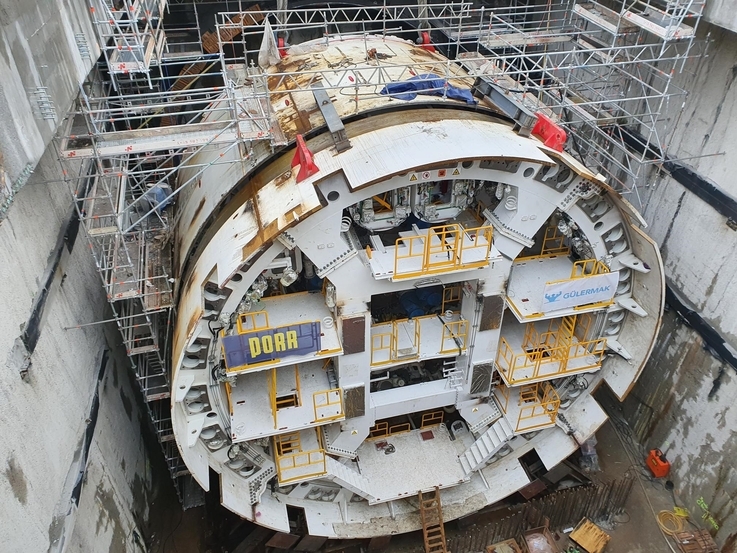

Zaawansowanie montażu maszyny TBM do budowy tunelu w Świnoujściu wynosi już około 65 proc. W ukończonej w listopadzie ubiegłego roku komorze startowej po stronie wyspy Uznam znalazła się już cała głowica urabiająca. Pod koniec lutego mają rozpocząć się próby maszyny, a drążenie ma ruszyć w marcu.
Tunel połączy wyspy Uznam i Wolin
Całkowita długość inwestycji będzie wynosić 3,4 km. Zasadnicza jej część, czyli tunel drążony pod Świną, który połączy wyspy Uznam i Wolin, będzie miał długość 1,48 km. Tunel będzie jednorurowy i powstanie w nim dwupasowa jezdnia. Dzięki tej inwestycji Świnoujście zostanie w sposób stały skomunikowane z resztą Polski. Obecnie komunikację zapewniają przeprawy promowe, które mają mocno ograniczoną przepustowość i są zależne od warunków pogodowych.
Inwestor zastępczy i dofinansowanie ze środków UE
Inwestorem budowy tunelu w Świnoujściu jest Miasto Świnoujście, a GDDKiA pełni rolę Inwestora Zastępczego. Inwestycja jest współfinansowana ze środków UE w ramach Programu Operacyjnego Infrastruktura i Środowisko.
Podstawowe elementy maszyny już zamontowane
Do komory startowej została już opuszczona i zmontowana zasadnicza część maszyny z łożyskiem i głównym napędem oraz część frontowa tarczy z głowicą urabiającą. Zmontowano również elementy zaplecza tarczy, tak zwane bramy. Obecnie trwają prace polegające na łączeniu opuszczonych elementów oraz instalacji podzespołów.
Maszyna drążąca
Tunel w Świnoujściu będzie wykonywany metodą drążenia przy pomocy specjalnie wykonanej dla tej inwestycji w Chinach maszyny drążącej. Urządzenie będzie zostawiało za sobą gotowy tunel o przekroju kołowym i szerokości 13 metrów (średnica samej tarczy to 13,5 m). Maszyna TBM w sposób zautomatyzowany będzie drążyć tunel przy pomocy obracającej się tarczy, w miarę postępu wiercenia montując poszczególne segmenty obudowy tunelu i równocześnie wyprowadzając urobek poza tunel. Masa całego urządzenia to 2740 ton, a długość 101 metrów. Stałą obsługę maszyny podczas drążenia będzie stanowiło około 15 osób.
Zakład prefabrykacji pracuje pełną parą
Aby maszyna drążąca mogła ruszyć i drążyć w trybie ciągłym tunel, potrzebne jest jej stałe dostarczanie tubingów – elementów składających się na poszczególne pierścienie obudowy tunelu. Każdy pierścień składa się z ośmiu tubingów (segmentów). W celu wykonania tych elementów został wybudowany przy placu budowy zakład prefabrykacji. W specjalnych formach wykonywane są elementy przyszłej obudowy tunelu. Nie są identyczne, każdy jest specjalnie oznakowany i ma określone miejsce w przyszłym tunelu ze względu na to, że tunel nie będzie przebiegał po prostej. Zagłębia się pod Świną, a na odcinku początkowym i końcowym będzie też posiadał łuki poziome. Docelowo cały tunel będzie składał się z 6280 tubingów. Obecnie gotowych jest ponad 1500, a kolejne są stale wykonywane.
Komora odbiorcza w budowie
Prace po stronie wyspy Uznam, gdzie jest zlokalizowana większość infrastruktury związanej z budową to nie wszystko. Po stronie wyspy Wolin budowana jest komora odbiorcza, do której jeszcze w tym roku powinna dotrzeć maszyna TBM. Zostały wykonane ściany szczelinowe, trwają wykopy pod płytę stropu. Przewiercenie się na wyspę Wolin nie będzie oznaczało końca prac. W tunelu trzeba będzie jeszcze wykonać jezdnię, wszystkie instalacje i wyjścia awaryjne. Termin zakończenia inwestycji to jesień przyszłego roku.
