– Dzisiaj podjęliśmy decyzję o wyrażeniu zgody na dzierżawę terenu przeznaczonego na prowadzenie terminala T5 spółce Istrana. Dzierżawa jest na okres 30 lat – poinformował na platformie X wiceminister infrastruktury, Arkadiusz Marchewka.
Jeden z kluczowych projektów infrastrukturalnych dla polskiej transformacji energetycznej zbliża się do wejścia w fazę realizacji. W czerwcu rozstrzygnięto przetarg na zalądowienie terenu będącego częścią wód wewnętrznych Portu Gdańsk. Wygrała go Istrana, spółka celowa powołana przez Baltic Hub i Polski Fundusz Rozwoju. W lipcu projekt został zatwierdzony przez Komisję Europejską do wsparcia kwotą 900 mln zł w ramach Krajowego Planu Odbudowy. Całkowity koszt inwestycji wynosi 1,2 mld zł. Pozostała część zostanie sfinansowana z wkładu własnego Istrany. W sierpniu wojewoda pomorska Beata Rutkiewicz wydała pozwolenie na budowę. Prace konstrukcyjne mogą więc ruszyć, zgodnie z harmonogramem, jeszcze w III kwartale br.
✅ Aktualizacja 2.
— Arkadiusz Marchewka (@A_Marchewka) August 28, 2024
Dzisiaj podjęliśmy decyzję o wyrażeniu zgody na dzierżawę terenu przeznaczonego na prowadzenie terminala spółce Istrana.
Dzierżawa jest na okres 30 lat. Terminal będzie wykorzystywany do budowy i obsługi morskich farm wiatrowych na Bałtyku. https://t.co/pnuzqw7lN8

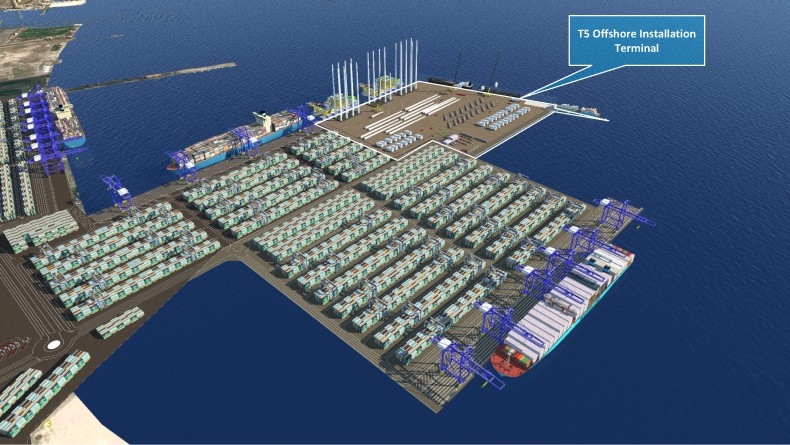

T5 ma być nowoczesną bazą instalacyjną dla morskich farm wiatrowych. Inwestycja ta, zlokalizowana na wodach Zatoki Gdańskiej, obejmie zalądowienie obszaru o powierzchni 21 hektarów, co uczyni terminal jednym z najważniejszych obiektów logistycznych dla sektora offshore wind w regionie Morza Bałtyckiego.
Projekt przewiduje budowę nowoczesnej infrastruktury, w tym dwóch nabrzeży o łącznej długości 800 metrów, rampy Ro-Ro oraz placów montażowych i składowych. Głębokość akwenu przy kei wyniesie 17,5 metra. Umożliwi to cumowanie statków instalacyjnych oraz statków zaopatrzeniowych o długości całkowitej do 170 metrów.
Po stronie północno-zachodniej powstanie nabrzeże o długości 451 metrów, które będzie przedłużeniem obecnego nabrzeża terminalu T1, co pozwoli na jednoczesną obsługę dwóch jednostek instalacyjnych. Po stronie północnej znajdzie się 349-metrowe nabrzeże przeładunkowe oraz 105-metrowa strefa Ro-Ro z rampą. Droga dostępowa będzie zlokalizowana po stronie południowo-wschodniej, gdzie w przyszłości jest możliwość dobudowy terminala T4.
Ukończenie robót palowych ma być zrealizowane do końca II kw. 2025 r, a zalądowienie do końca III kw. 2025 r. Zakończenie prac betonowych, żelbetowych, instalacyjnych i nawierzchniowych przewidziano do połowy 2026 r. Uzyskanie ostatecznego pozwolenia na użytkowanie dla wszystkich elementów projektu planowane jest do 30 czerwca 2026 r.
00:04:03
Rekordowy tunel dnie Bałtyku połączy Niemcy i Danię w 2029 roku (wideo)
Kongres Polskie Porty 2030+. Relacja LIVE dzień 2.
IMO ewakuuje marynarzy, którzy utknęli w cieśninie Ormuz
Prezesi portów: inwestycje pod kątem militarnym szansą na dodatkowy budżet
Eksperci: skutki gospodarcze brexitu były negatywne, ale bez załamania
10 lat od pierwszej komercyjnej dostawy do Terminala LNG w Świnoujściu
Ocean Network Express uruchamia połączenie kontenerowe z zawinięciami do Gdańska i Gdyni
