Półmetek prac na Bałtyku. Equinor i Polenergia montują kolejne fundamenty

Strona główna Energetyka Morska, Wiatrowa, Offshore Wind, Offshore Oil&Gas Półmetek prac na Bałtyku. Equinor i Polenergia montują kolejne fundamenty

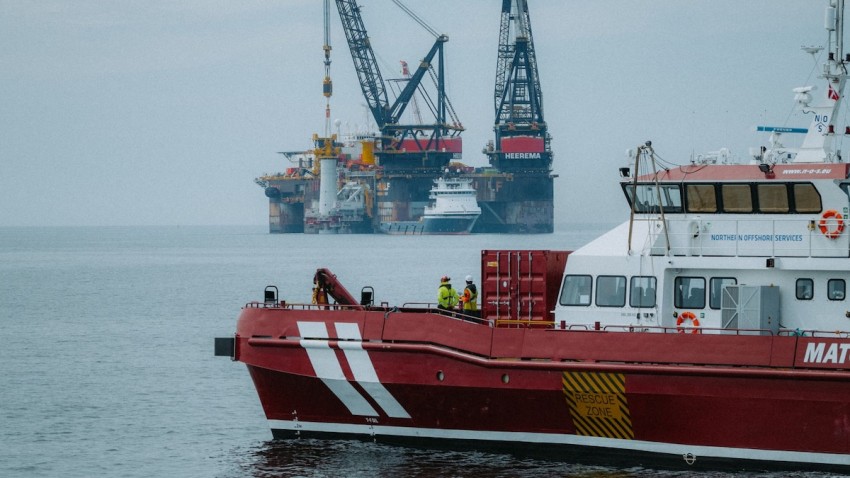

Fot.: Biuro Prasowe projektów Bałtyk

Morskie farmy wiatrowe, budowane przez Equinor i Polenergię, są na półmetku instalacji fundamentów. W ramach tej inwestycji na Morzu Bałtyckim zamontowano już ponad 50 monopali i elementów przejściowych. Niedługo ma ruszyć także instalacja fundamentów ich morskich stacji transformatorowych.

Bałtyk 2 i Bałtyk 3 razem będą się składać ze 100 nowoczesnych turbin o mocy 14,4 MW każda. W maju ruszyła instalacja ich fundamentów - osadzonych w dnie monopali połączonych z tzw. elementami przejściowymi (transition pieces) z charakterystycznymi żółtymi wierzchołkami widocznymi ponad powierzchnią wody. To na nich w przyszłym roku będą zamontowane wieże 260-metrowych turbin wiatrowych.

– Półmetek prac fundamentowych to ważny i bardzo konkretny moment w realizacji projektów Bałtyk 2 i 3. Pokazuje, że tak złożona operacja inżynieryjno-logistyczna budowy jednej z największych polskich farm offshore jest prowadzona sprawnie i zgodnie z planem. Instalacja każdego kolejnego fundamentu przybliża nas do momentu, w którym energia z farm o łącznej mocy do 1,44 GW zacznie realnie zasilać krajowy system i wzmacniać bezpieczeństwo energetyczne Polski – komentuje Adam Purwin, prezes zarządu Polenergii.

– Połowa zainstalowanych fundamentów pokazuje skalę i tempo prac prowadzonych na morzu przy projektach Bałtyk 2 i 3. To jeden z najbardziej wymagających etapów budowy morskiej farmy wiatrowej, dlatego kluczowe są doświadczenie w pracy offshore, bezpieczeństwo operacji i ścisła koordynacja zespołów na morzu oraz na lądzie. Dzięki zaangażowaniu naszych zespołów i dobrej współpracy z partnerami konsekwentnie przygotowujemy kolejne etapy inwestycji – powiedział Michał Jerzy Kołodziejczyk, prezes zarządu Equinor Polska.

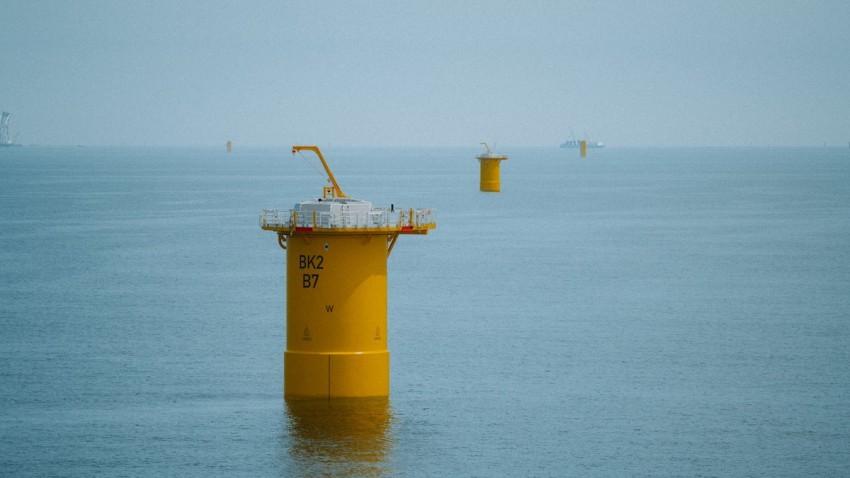

Fot.: Biuro Prasowe projektów Bałtyk

W pierwszej kolejności w dnie były instalowane monopale i elementy przejściowe na położonej 37 km od brzegu farmie Bałtyk 2. Na farmie Bałtyk 3, która leży 22 km od linii brzegowej, równolegle trwały prace przy dnie, w tym narzuty kamienne, których zadaniem jest zabezpieczenie podwodnej infrastruktury. Teraz tam właśnie przenoszą się także prace fundamentowe. Ponadto jeszcze latem ma się rozpocząć instalacja konstrukcji wsporczych (tzw. jackets), czyli fundamentów morskich stacji transformatorowych, które będą odbierać energię elektryczną z turbin, podnosić napięcie z 66 kV na 220 kV oraz przesyłać ją do lądu.

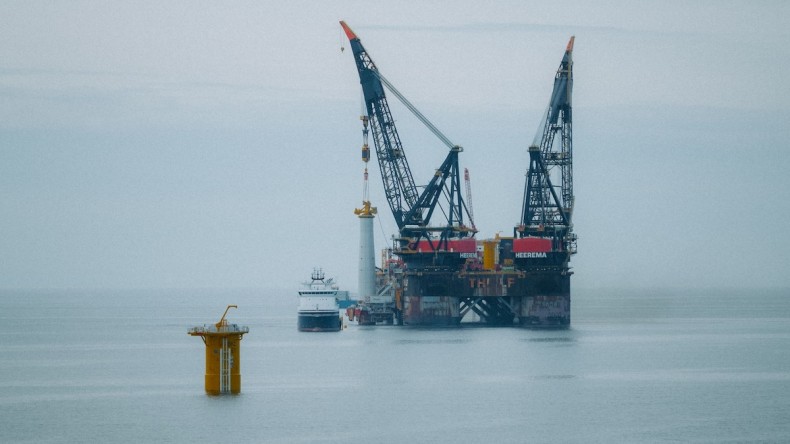

Nad instalacją fundamentów farm Bałtyk 2 i 3 pracuje Thialf, jeden z największych statków instalacyjnych na świecie o długości ponad 200 m i szerokości 88 metrów, wspierany przez kilkanaście innych jednostek, m.in. dostarczających komponenty.

Fot.: Biuro Prasowe projektów Bałtyk
