Zakończył się pierwszy etap przygotowania dna Bałtyku pod układanie kabli dla morskiej farmy wiatrowej Baltica 2, budowanej wspólnie przez Ørsted i PGE. Jednostka BOKA Falcon należąca do firmy Boskalis przygotowała 150 km tras dla kabli wewnętrznych, które połączą turbiny z morskimi stacjami elektroenergetycznymi. Kolejny etap obejmie wyznaczenie 260-kilometrowej trasy dla kabli eksportowych.
Jak informuje PGE Baltica, jest już gotowych 150 km tras dla kabli między turbinami. Prace te są niezbędne, aby przygotować dno morskie do zaplanowanego na 2026 rok ułożenia i zakopania około 300 km kabli eksportowych i około 170 km kabli wewnętrznych.
Prace rozpoczęły się od badań geotechnicznych wzdłuż planowanych tras kabli. Następnie wykonawcy sprawdzili obszar pod kątem niewybuchów i niewypałów – to warunek kontynuacji działań w korytarzu kablowym. Na planowanych trasach nie znaleźli tego typu obiektów. Kolejnym etapem było usunięcie dużych głazów (do 2 m) z tras kabli wewnętrznych i eksportowych. Jednostka BOKA Falcon wykorzystując pług T-Rex, oczyściła korytarze kablowe, przygotowując trasę pod wykonanie wykopów pod kable.

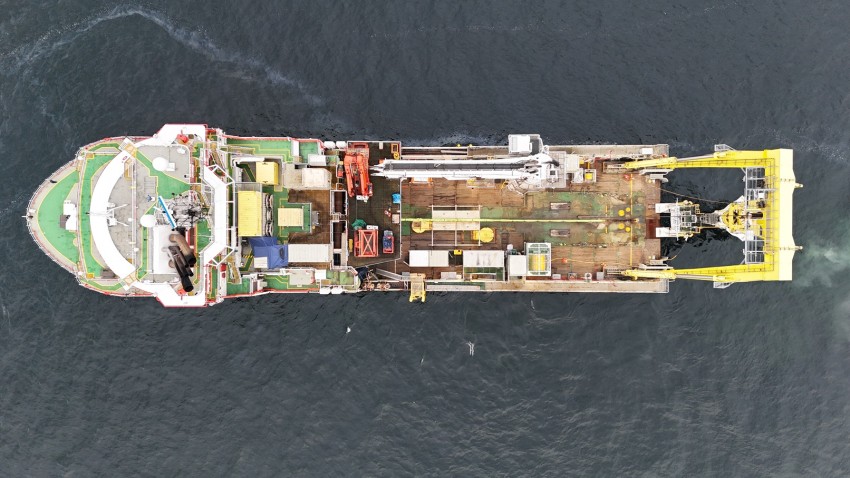

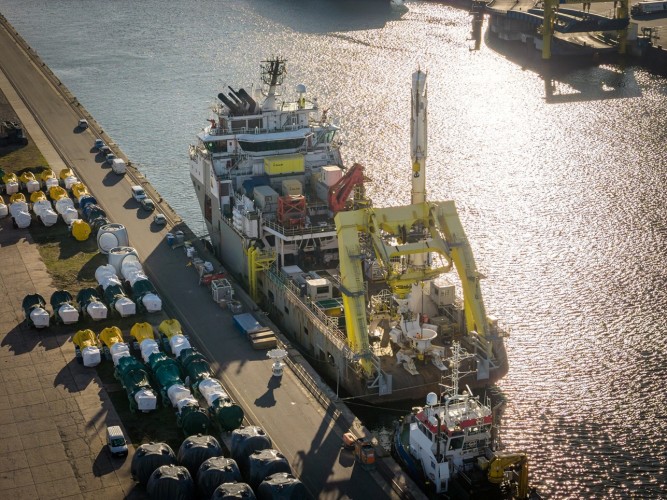

Prace te są niezbędne, aby przygotować dno morskie do zaplanowanego na 2026 rok ułożenia i zakopania około 300 km kabli eksportowych i około 170 km kabli wewnętrznych. Zaczęto od rozpoznania warunków gruntowych, przez oczyszczenie korytarza, po wykonanie wykopów pod kable, które umożliwiają ich późniejszą instalację i zabezpieczenie. Te realizowane przez BOKA Falcon rozpoczęły się w sierpniu ub.r. Zadaniem statku było usunięcie dużych głazów z przyszłej trasy kablowej. Statek jest wyposażony w dwa pługi – T-Rex i Megalodon.
Pod koniec ub.r. rozpoczęło się wykonanie wykopów pod kable, przy
wykorzystaniu pługu Megalodon. Dzięki temu dno morskie zostało
przygotowane tak, aby po instalacji przewody mogły zostać prawidłowo
ułożone i zabezpieczone. Kolejny etap obejmie przygotowanie trasy kabli
eksportowych o długości 260 km, przed instalacją realizowaną w dalszej
kolejności przez jednostki Ndurance oraz Boka Ocean, również należące do
Boskalis.
– Zakończenie prac na trasach kabli wewnętrznych
oznacza, że zamykamy kluczowy etap przygotowania dna pod połączenia
między turbinami. To ważny kamień milowy, ponieważ jakość wykonania
wykopów i przygotowania korytarza bezpośrednio wpływa na bezpieczeństwo
instalacji oraz ochronę kabli po ich ułożeniu. Teraz koncentrujemy się
na kolejnym odcinku prac na morzu, utrzymując tempo i kolejność działań
zgodnie z harmonogramem projektu – powiedział Ulrik Lange, wiceprezydent
i dyrektor zarządzający projektu Baltica 2, Ørsted.
– Choć jesteśmy jeszcze przed instalacją pierwszych komponentów Baltica 2 na morzu, prace przygotowujące dno Bałtyku do montażu fundamentów i układania kabli są już bardzo mocno zawansowane. Po utworzeniu korytarzy umożliwiających położenie kabli łączących ze sobą turbiny wykonawcy przechodzą do przygotowania trasy dla kabli wyprowadzających moc. Już niebawem połączą się one z lądowym odcinkiem kabli. Dzięki temu po oddaniu farmy Baltica 2 do użytku energia elektryczna wyprodukowana na morzu trafiać będzie do lądowej stacji transformatorowej w gminie Choczewo, a następnie do Krajowego Systemu Elektroenergetycznego – powiedział Bartosz Fedurek, prezes zarządu PGE Baltica.
Baltica 2 powstaje w polskiej części Bałtyku pomiędzy Ustką a Choczewem i składać się będzie ze 107 turbin o mocy 14 MW każda (łącznie ok, 1,5 GW), rozmieszczonych na powierzchni ok. 190 km2. Odległość z brzegu do najbliższej turbiny wyniesie ok. 40 km. To wspólna inwestycja PGE i Ørsted. Po uruchomieniu w 2027 roku będzie największą morską farmą wiatrową w Polsce. Znacząco przyczyni się do transformacji energetycznej kraju, zapewniając czystą energię dla ponad 2,5 mln gospodarstw domowych.
Jeszcze w tym roku rozpocznie się instalacja fundamentów, kabli eksportowych oraz stacji transformatorowych na morzu. Po zakończeniu tych etapów nastąpi instalacja kabli połączeniowych między fundamentami turbin oraz morskimi stacjami transformatorowymi. Na ten rok zaplanowano także rozpoczęcie testowania lądowej stacji transformatorowej. W przyszłości turbiny zostaną osadzone na fundamentach w formie monopali. Ponadto na potrzeby farmy zbudowane zostaną cztery morskie stacje transformatorowe. Baza serwisowa dla farmy będzie w Ustce, wyprowadzenie mocy na brzeg - w okolicach Choczewa.
Najwięksi producenci turbin wiatrowych w 2021 roku. Zobacz ranking
Vattenfall po 25 latach zamyka przybrzeżną farmę wiatrową Irene Vorrink w Holandii
USA zawiesiły sankcje naftowe na Iran na 60 dni
Politechnika Gdańska kształci ekspertów, którzy zwiększą udział polskich firm w branży offshore
Polish Offshore Wind Podcast - Zbroja Adwokaci - Kamila Zimińska
PSEW 2026: wiatr może obniżyć rachunki za prąd, ale trzeba usunąć bariery dla OZE
PSEW: offshore wind nowym frontem bezpieczeństwa państwa
Jak pogodzić offshore wind z turystyką i rybołówstem? Doświadczenia płyną z zagranicy
