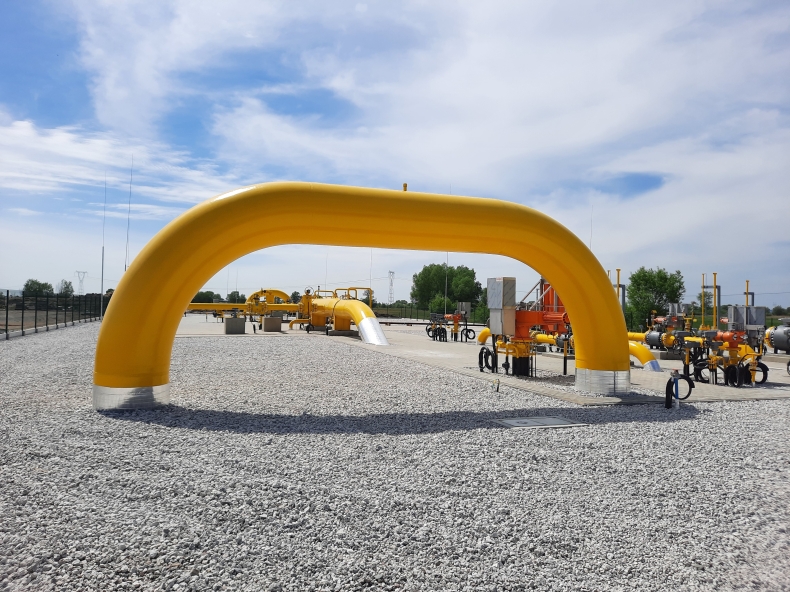

Operator systemu przesyłowego gazu Gaz-System poinformował w środę o odbiorze technicznym pierwszego lądowego odcinka Baltic Pipe w Polsce - gazociągu Ciecierzyce–Lwówek. Odbioru dokonano 15 dni przed terminem założonym w umowie - zaznaczył operator.
Po 18 miesiącach budowy gazociąg długości 69 km jest gotowy do nagazowania - zaznaczył Gaz-System.
Gazociąg Ciecierzyce–Lwówek jest jednym z dwóch odcinków gazociągu Goleniów–Lwówek o łącznej długości 191 km. Odbiór techniczny 122 km odcinka Goleniów–Ciecierzyce planowany jest w połowie czerwca.
Po odbiorach na całym gazociągu Goleniów–Lwówek zostanie przeprowadzony rozruch i nagazowanie, a przesył gazu ruszy 1 października tego roku - poinformował Gaz-System.
Jak podał operator, w szczytowym momencie w budowę gazociągu zaangażowanych było ponad 320 pracowników. Proces spawania liniowego i montażowego trwał 360 dni. Łącznie wyspawano prawie 4,9 tys. sztuk spoin. Na potrzeby budowy wykonano 43 przejścia bezwykopowe pod istniejącą infrastrukturą lokalną oraz cennymi przyrodniczo terenami, wykorzystując nowoczesne technologie takie jak przeciski, przewierty, mikrotunelling i HDD.
Gazociąg Baltic Pipe ma utworzyć nową drogę dostaw gazu ziemnego z Norwegii na rynki duński i polski oraz do użytkowników końcowych w krajach sąsiednich. Gazociąg będzie mógł maksymalnie przesyłać 10 mld m sześc. gazu rocznie do Polski oraz 3 mld m sześc. z Polski do Danii. Inwestorami są operatorzy przesyłowi: duński Energinet i polski Gaz-System. Według planów trasa przesyłu ma zacząć działać 1 października 2022 r., a pełną przepustowość osiągnąć z początkiem 2023 r.
.@GAZ_SYSTEM przed zakładanym terminem dokonał odbioru technicznego gazociągu relacji Ciecierzyce – Lwówek, jednego z lądowych odcinków #BalticPipe. Po 18 miesiącach budowy gazociąg jest gotowy do nagazowania. #CEF
— Baltic Pipe (@BalticPipe_PL) June 8, 2022
▶️https://t.co/CBpm7rsEgq pic.twitter.com/tLF33gvhdS
PGE Baltica obejmie patronatem nowy kierunek nauczania o offshore wind w usteckiej szkole
Najwięksi producenci turbin wiatrowych w 2021 roku. Zobacz ranking
Offshore kluczowy w składowaniu CO₂. Nowy raport pokazuje skalę projektów CCS
Offshore Wind – Logistics & Supplies. Czy polska flota offshore to utopia?
Ørsted wprowadza niskohałasową alternatywę dla klasycznej instalacji monopali
Pierwszy komercyjny załadunek LNG w terminalu w Świnoujściu
NWZ Orlenu wybrało dwóch nowych członków rady nadzorczej
ARP S.A. uruchamia program „Atom bez barier” - szansa dla polskich firm na wejście do sektora energetyki jądrowej
