Polskie Sieci Elektroenergetyczne potwierdziły dziś techniczną gotowość infrastruktury przesyłowej do przyjęcia mocy wyprodukowanej na morskich farmach wiatrowych.
W przesłanej mediom informacji PSE zaznaczyły, że wszystkie niezbędne do przyjęcia energii z morskich wiatraków stacje i linie pomyślnie przeszły próby napięciowe.

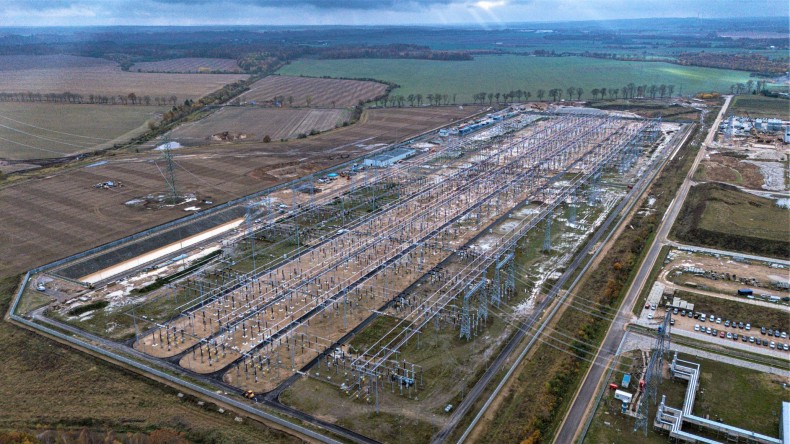

– Nowa stacja Choczewo i rozbudowana stacja Żarnowiec oraz łącząca je linia 400 kV są gotowe do przesyłu energii z farm wiatrowych powstających na Bałtyku do odbiorców w głębi kraju – potwierdził Włodzimierz Mucha, wiceprezes PSE odpowiedzialny za realizację inwestycji.
Jeszcze w grudniu na obu inwestycjach trwały ostatnie prace. Przed Bożym Narodzeniem konsorcjum firm SPIE Energy Poland i Elfeko, wykonawca prac budowlanych na stacji Choczewo, przeprowadziło testy aparatury pierwotnej i wtórnej, które potwierdziły, że obiekt jest gotowy do pracy. Nieco później, bo już po świętach, firma ElbudBis wykonała ostatnie pomiary na linii 400 kV relacji Choczewo – Żarnowiec. Tutaj również zgłoszona została gotowość do przyjęcia energii z morskich farm wiatrowych. Z kolei na samej stacji Żarnowiec w grudniu spółka PSE Inwestycje, należąca do grupy kapitałowej PSE, zakończyła podłączanie dwóch nowych pól do szyn zbiorczych i przeprowadziła próby napięciowe. Oznacza to, że stacja jest gotowa do podłączenia wspomnianej linii 400 kV.
Linią tą z Choczewa w 2026 popłynie pierwsza energia elektryczna wyprodukowana przez wiatraki na morzu. Jako pierwsza podłączona będzie morska farma Baltic Power, która jest już w zaawansowanej fazie budowy.
PSE dodaje, że prace budowlane jeszcze trwają. Do czasu ich zakończenia i oficjalnego uzyskania pozwoleń na użytkowanie, cała infrastruktura przesyłowa i stacyjna są w ruchu próbnym.
Polskie Sieci Elektroenergetyczne realizują na północy kraju jeden z największych programów inwestycyjnych w historii spółki. Na potrzeby wyprowadzenia mocy z odnawialnych źródeł energii (OZE) PSE budują dwie stacje elektroenergetyczne i ponad 250 kilometrów linii najwyższych napięć, a istniejąca infrastruktura jest modernizowana. W planach jest budowa kolejnych stacji i linii na potrzeby powstającej w regionie elektrowni jądrowej. Prace przygotowujące KSE do przyjęcia mocy z morskich farm wiatrowych są prowadzone przez PSE na Pomorzu od 2019 roku.
Wodór blisko morza. Orlen otwiera stację H2 w Gdyni
Najwięksi producenci turbin wiatrowych w 2021 roku. Zobacz ranking
Vattenfall po 25 latach zamyka przybrzeżną farmę wiatrową Irene Vorrink w Holandii
6
Europa - kryzys energetyczny na własne życzenie. Gra z Katarem i Rosją w ruletkę
PSEW: offshore wind nowym frontem bezpieczeństwa państwa
Jak pogodzić offshore wind z turystyką i rybołówstem? Doświadczenia płyną z zagranicy
Windar informuje o postępach w budowie szczecińskiej fabryki wież wiatrowych
ARP S.A. i PARP wzmocnią kompetencje przedsiębiorstw w ramach rozwoju offshore wind
TotalEnergies i partnerzy podpisli memorandum o współpracy w Syrii
Equinor świętuje transport nr 5000 ze złoża Gullfaks na Morzu Północnym
