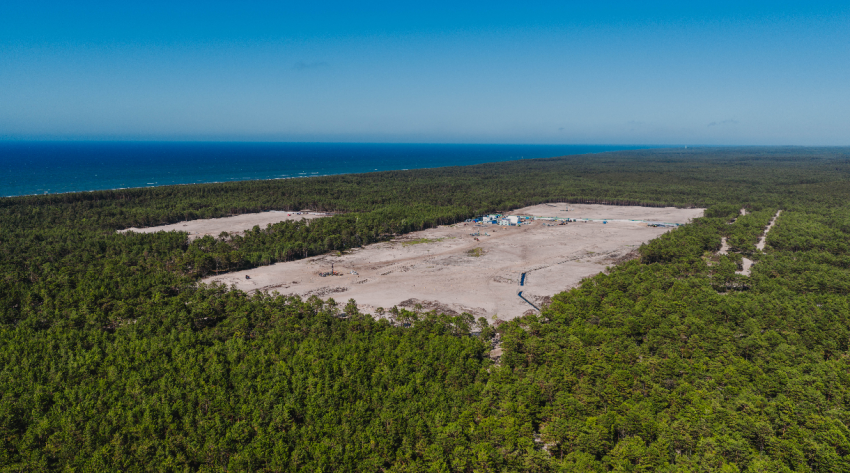

Polskie Elektrownie Jądrowe (PEJ) złożyły wniosek do Wojewody Pomorskiego o pozwolenie na wykonanie drugiego etapu prac przygotowawczych. Oprócz kontynuacji wybranych działań z etapu pierwszego, na które spółka uzyskała pozwolenie 29 sierpnia 2025 roku, zakres prac obejmuje też m.in. budowę infrastruktury technicznej na potrzeby budowy. Rozpoczęcie prac jest planowane jest na 2026 rok, po uzyskaniu wymaganych zgód administracyjnych.
Wraz z wnioskiem o pozwolenie spółka złożyła raport środowiskowy z ponownej oceny oddziaływania przedsięwzięcia na środowisko dla drugiego etapu prac przygotowawczych. PEJ spełniły tym samym warunek decyzji środowiskowej Generalnego Dyrektora Ochrony Środowiska z dnia 19 września 2023 r. dla budowy i eksploatacji elektrowni jądrowej na terenie gminy Choczewo.
- Kontynuujemy działania zmierzające do najważniejszego momentu w realizacji naszego projektu, czyli do wylania pierwszego betonu jądrowego. Pierwszy etap prac przygotowawczych ruszy już jesienią. Zależy nam na utrzymaniu ambitnego harmonogramu realizacji inwestycji, dlatego wniosek o pozwolenie na etap drugi złożyliśmy już teraz - przekazał Marek Woszczyk, prezes zarządu Polskich Elektrowni Jądrowych sp. z o.o.
Drugi etap prac przygotowawczych obejmie przygotowanie m.in.
infrastruktury technicznej dla placu budowy, w tym przygotowanie terenu i
wykonanie fundamentu pod długoterminowe węzły betoniarskie, które będą
wspierać produkcję betonu w dalszych fazach realizacji inwestycji. W
ramach infrastruktury wybudowane zostaną także ujęcia wody pitnej, wody
surowej (do użytku technicznego), a także kanalizacja ściekowa. Docelowo
ścieki z terenu prac zostaną odprowadzone do projektowanej
oczyszczalni. Spółka już rozmawia z urzędem gminy Choczewo o tym, by po
zakończeniu przedsięwzięcia przekazać jej ten obiekt. Powstanie również
oświetlenie i instalacje elektryczne dla placu budowy.
W planach jest też wykonanie niwelacji terenu i zagospodarowanie obszaru budowy, wraz z utworzeniem tymczasowych obiektów, w tym zaplecza technicznego oraz socjalno-biurowego budowy, a także magazynów, dróg dojazdowych i parkingów. Powstanie też warsztat utrzymania i konserwacji pojazdów oraz sprzętu budowlanego.
Pierwsza elektrownia jądrowa w ramach Programu Polskiej Energetyki Jądrowej będzie się składać z trzech bloków AP1000 Westinghouse. Wykonawcą jest konsorcjum Westinghouse-Bechtel. Plan zakłada, że do 2035 roku zostanie zakończona budowa pierwszego bloku elektrowni, a już rok później do sieci zostanie pierwszy prąd w niej wyprodukowany. Rozpoczęcie eksploatacji trzeciego bloku elektrowni jądrowej zaplanowano na 2038 rok.
Najwięksi producenci turbin wiatrowych w 2021 roku. Zobacz ranking
USA zawiesiły sankcje naftowe na Iran na 60 dni
Politechnika Gdańska kształci ekspertów, którzy zwiększą udział polskich firm w branży offshore
Polish Offshore Wind Podcast - Zbroja Adwokaci - Kamila Zimińska
PSEW 2026: wiatr może obniżyć rachunki za prąd, ale trzeba usunąć bariery dla OZE
PSEW: offshore wind nowym frontem bezpieczeństwa państwa
Jak pogodzić offshore wind z turystyką i rybołówstem? Doświadczenia płyną z zagranicy
